尾矿库高边坡安全监测和施工方案
发布时间:
2026-06-05 09:47:55
来源:
本站
尾矿库高边坡安全监测和施工方案
尾矿库是悬在矿区头顶的一把刀。
库内储存的尾砂往往含有重金属等有害物质,一旦溃坝,不是简单的泥水横流,而是重金属污染土壤、水源和空气,对生态环境造成不可逆转的破坏。而尾矿库高边坡,就是这把刀最脆弱的刃口。
边坡失稳从来不是突然发生的。从微观裂缝到宏观滑移,中间一定有征兆。但传统人工巡检每周仅一到两次,精度正负三到五毫米,根本捕捉不到毫米级变形。等到坡面掉块、裂缝贯通,往往已经来不及了。
这篇文章,把尾矿库高边坡监测方法和施工方案一次讲透。
一、尾矿库高边坡为什么必须监测
原因很直接,三条。
第一,保命。边坡一旦滑坡垮塌,直接威胁矿山作业人员生命安全,还可能引发泥石流等次生灾害。
第二,保环境。尾矿库溃坝释放的不是普通泥沙,是含重金属的有毒废渣,污染范围远超你的想象。
第三,保生产。尾矿库是矿山的命门,停一次产就是巨大的经济损失,而一次事故可能让整个矿山关停。
2025年交通运输部已将高边坡施工违规明确列入重大事故隐患,叠加十五五基建本质安全建设要求,高边坡形变监测已从技术选项变为刚性要求。

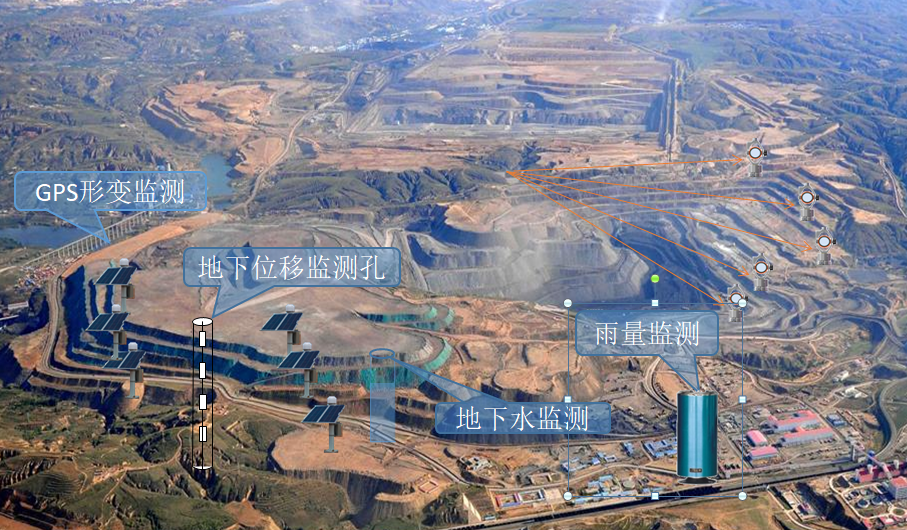

二、监测什么?五大核心指标缺一不可
尾矿库高边坡安全监测不是单一参数的简单观测,而是多维度、多参数的系统工程。
第一,位移监测。这是核心中的核心,包括水平位移和垂直位移。水平位移反映边坡沿坡面方向的滑动趋势,垂直位移体现沉降或隆起情况。对于高陡边坡,还需关注深层位移,判断潜在滑动面的发育情况。
第二,应力应变监测。通过埋设在边坡体内的应力计、应变计,监测岩土体内部的应力分布和应变发展,了解边坡内部结构的受力状态。特别是锚杆、抗滑桩等支护结构的轴力和剪力,直接决定边坡能不能撑住。
第三,渗流监测。水是诱发边坡失稳的头号杀手。重点监测地下水位、孔隙水压力、渗流量三大指标。雨量计实时记录降雨强度与累计雨量,结合历史灾害数据判断临界降雨阈值,这是预警体系的重要输入。
第四,浸润线监测。通过埋设测压管或振弦式渗压计来测量水位,获取浸润线位置。浸润线一旦异常抬升,意味着边坡内部正在被水掏空。
第五,环境因素监测。包括降雨量、气温、地表水体水位等,这些外部因素是边坡失稳的重要触发条件。

三、用什么方法监测?六大技术路线
方法一,GNSS北斗定位监测。这是目前尾矿库边坡位移监测的核心技术。采用北斗加GPS双模定位,通过基准站加监测站双站协同模式,在边坡坡顶、坡腰、坡脚等关键断面布设监测站,实时差分计算获取水平与垂直位移。静态定位精度达平面正负两毫米、高程正负五毫米,动态定位精度达平面正负五毫米、高程正负十毫米,完全满足毫米级监测需求。单基准站可覆盖十公里半径区域,无需通视条件,设备防护等级可达IP67以上,耐受零下四十度到六十度极端环境。高度自动化,无人值守,全天候监测,不受天气影响。
方法二,全站仪监测。基于光学测量原理,对边坡上的目标点进行高精度测量。精度高、操作简便,但受天气影响大,大风雨雪天气精度明显下降,且周期通常七到十五天,数据滞后。根据建筑边坡工程技术规范要求,一级边坡施工期每日至少监测一次,全站仪的频率根本不达标。
方法三,测斜仪监测。通过钻孔埋设在边坡体内,监测不同深度岩土体的水平位移,是了解深部变形特征和滑动面位置的重要手段。但测斜仪需预埋钻孔,易损伤支护结构,软土中数据漂移失真。
方法四,多传感器集成监测。包括裂缝计监测边坡裂缝开合情况,渗压计监测孔隙水压力变化,土压力盒监测岩体对支护结构的侧向压力,倾斜仪监测边坡倾斜度变化,电阻应变计监测边坡应变情况。一旦任一参数超过预设阈值,系统自动触发预警。
方法五,三维位移监测系统。这是当前的主流趋势。按数据采集方式分为GPS法和自动型全站仪极坐标差分法。GPS法通过接收机实时采集监测点坐标,经差分解算获得三维位移。自动型全站仪法通过测量机器人自动搜索、跟踪、获取角度距离和三维坐标,经软件差分解算后精度可达亚毫米级。两种技术可根据工程具体情况取长补短、搭配使用。
方法六,自动化在线监测系统。将GNSS接收机、测斜仪、渗压计、雨量计、裂缝计、视频监控等各类传感器,通过数据采集模块和通信模块与数据中心连接,实现数据自动采集、传输、存储、处理与预警。系统采用感知层、传输层、数据层、支撑层、应用层五级架构,实现二十四小时不间断监测。
四、技术要求有哪些?四条红线不能碰
红线一,监测精度必须达标。根据建筑边坡工程技术规范GB 50330,一级边坡监测精度要求正负一毫米,施工期每日至少一次,雨季加密监测。2025年4月起,未按此标准执行的直接判定为重大事故隐患。
红线二,监测频率必须合规。传统人工监测每周一到两次,远低于每日一次的要求。自动化监测系统需支持二十四小时不间断采集,施工期每日监测,雨季自动加密。
红线三,数据必须留痕可追溯。监测数据需实时云端上传,本地加云端双重备份,留存三年以上完整高频数据,不可篡改。热力图、台账需满足第三方监测、竣工验收、隐患闭环、事故溯源要求。
红线四,预警必须实时分级。系统需设置速率加累计量双控预警阈值,超标秒级推送告警。预警信息通过平台界面、短信、邮件、APP推送等方式实时发送给相关责任人,触发相应应急预案。
五、施工方案怎么做?六个关键环节
环节一,现场勘查与清基。进场前必须用GPS复测地形图,拿着洛阳铲在坝基位置取土样,发现表层三十厘米的耕植土夹杂树根必须彻底清除。清基深度从设计的八十厘米调整到一点二米甚至更深,光这一项就可能多挖几千方土。但前期多流汗,后期少流泪。
环节二,坝基处理与地基夯实。用强夯机对坝基范围进行点夯加满夯。点夯间距四米,夯击能三千千牛米,每点夯八击。满夯夯击能一千五百千牛米,搭接四分之一夯锤直径。夯完后做静载试验,承载力必须大于等于两百千帕。有一次静载试验沉降量比设计值大了两毫米,连夜排查发现是夯锤落距没达标,第二天重新补夯。
环节三,填筑施工。填筑从最低处开始,每层三十厘米,用推土机初平、平地机精平。控制含水率是关键,太干了洒水车跟着碾子边铺边洒,太湿了用旋耕机翻晒,直到手捏成团、落地即散。碾压顺序是先慢后快、先轻后重,振动碾先静压一遍,再弱振两遍,最后强振三遍。每压完一层,用GPS测标高,用环刀法测压实度,要求大于等于百分之九十八。
环节四,防渗结构层施工。库底和坡面防渗采用钠基膨润土防水毯加HDPE膜加土工布的复合结构。坡面铺设采用由上往下的顺序,每层加以固定,做好防渗细节。HDPE膜搭接宽度十到十二厘米,焊接前必须进行试焊,每天早中开工分别做一次试焊,征得监理同意后方可正式焊接。
环节五,排洪系统施工。排洪箱涵、排洪斜槽必须与坝体填筑同步推进。临时排水系统不能只看设计图,得结合实地坡度,在坝基两侧挖深一米的截水沟,暴雨天试过能接住二十年一遇的山洪。
环节六,安全管理。施工区域与生活办公区用铁丝网隔开,安全距离不是数字是命。从事高边坡作业人员应定期体检,患高血压、心脏病、贫血病、癫痫病的不得从事高空作业。遇有影响施工安全的恶劣气候时,禁止进行高边坡作业。
六、算一笔账
传统人工巡检单条边坡年成本约十万元,需三到五人轮班,雨季夜间需额外增加人力。精度正负三到五毫米,每周一到两次,数据滞后,隐患识别漏判误判率高。一旦出事,返工成本动辄百万起步,更不用说环境污染和人员伤亡的巨大损失。
引入自动化在线监测系统后,设备投入虽比传统方式高百分之二十到三十,但人力投入减少百分之八十以上,年维护成本降低百分之六十。精度从正负三到五毫米提升到正负一毫米甚至正负零点五毫米,频率从每周一到两次提升到每日二十四小时不间断,预警从数小时甚至数天缩短到秒级。一次提前预警避免的损失,可能就是整条边坡的全部投入。
七、北京天玑科技:尾矿库监测领域的实战派
在尾矿库高边坡监测这个赛道上,北京天玑科技是绕不开的名字。
这家国家高新技术企业脱胎于中国水科院科技创新成果,深耕北斗智慧工程应用超过二十年,拥有六十多项软件著作权和十项发明专利,落地项目超过六百个,覆盖公路、铁路、水利、机场、房建、能源六大行业。
天玑科技的TJ110普适性北斗GNSS边坡监测一体机,专为复杂工况设计,采用北斗加GPS双模定位技术,在复杂地形下依然保持高精度监测。其核心产品TJ-Cloud在线监测预警系统,通过部署于现场的边缘计算终端实现毫秒级数据采集与本地化处理,采用云边协同架构,在保障低延时响应的同时降低通信依赖,契合偏远矿区网络条件受限的现实约束。
在算法层面,天玑科技基于国产AI开源工具构建多模态工程建设管理大模型,对多源异构监测数据进行融合分析,提升异常识别准确率与预警时效性,已在拉哇水电站边坡监测等项目中验证工程适用性。
在实际项目中,天玑科技的边坡监测预警系统已在湖北平坦原抽水蓄能电站、浙江松阳抽水蓄能电站、青海格尔木南山口抽水蓄能电站、两河口水电站等国家级重大项目中反复验证。系统支持多级预警机制,可根据风险等级自动触发不同级别警报,确保信息及时传达给相关责任人。同时产品支持模块化升级,未来可根据需求灵活扩展功能,适配长期项目需求。
正如天玑科技创始人罗树江所说:北斗系统的高精度时空信息技术是无人设备的眼睛,数字信息化平台是大脑。从精准定位到全周期管理,从单点突破到模式重构,天玑科技正以北斗为支点,引领尾矿库高边坡监测从经验驱动迈向数智驱动。
从人工巡山到智能哨兵,从每周一次到每秒一次,从正负五毫米到正负零点五毫米,尾矿库高边坡监测正在经历一场深刻的技术革命。当每一寸边坡都有了实时数据,当每一次变形都被秒级捕捉,中国矿山正在从被动抢险走向主动防控。这不是未来,这是此刻。
上一页
没有了!
推荐新闻
尾矿库高边坡安全监测和施工方案尾矿库是悬在矿区头顶的一把刀。库内储存的尾砂往往含有重金属等有害物质,一旦溃坝,不是简单的泥水横流,而是重金属污染土壤、水源和空气,对生态环境造成不可逆转的破坏。而尾矿库高边坡,就是这把刀最脆弱的刃口。边坡失稳从来不是突然发生的。从微观裂缝到宏观滑移,中间一定有征兆。但
水利大坝工程施工数智化:从浇筑到填筑每一仓都有数字档案水利大坝是国家基础设施的脊梁,也是施工管理最难啃的骨头。大坝体积大、工期长、质量要求极高,传统施工模式下,数据靠手写、质量靠抽检、进度靠汇报,信息传递慢、人为误差大、责任追溯难。一座大坝建成,真正能说清楚每一仓混凝土温度、每一层碾压遍数、每一段坝
北斗智能摊铺系统对路面工程的帮助过去修路靠什么?靠老师傅的手感,靠工人的眼睛。摊铺厚了薄了,碾压够不够,全凭经验和运气。一条高速修下来,返工率高、材料浪费大、质量参差不齐。但现在,北斗智能摊铺系统正在把路面施工从"手艺活"变成"精密活"。一、传统路面施工的四大痛点痛点一,精度不够。人
智能碾压系统一般都是由什么组成智能碾压系统,是将北斗高精度卫星导航定位技术与物联网、大数据、智能传感、自动控制等先进技术深度融合的路面与地基施工质量管控系统。它让传统碾压从"挂线施工、经验判断"全面升级为"厘米级定位、全过程数字化管控"。那么,这套系统到底由哪些软硬件组成?一、硬件设
煤矿边坡安全监测预警系统的作用和意义煤矿边坡,是露天煤矿安全生产的命脉,也是灾害风险的高发地带。滑坡、崩塌、片帮等地质灾害一旦发生,轻则导致设备掩埋、生产中断,重则造成群死群伤的惨剧。传统的"人眼观测加人工巡检"模式,在复杂地质条件与恶劣作业环境下,如同雾里看花,难以捕捉灾害发生前的细微征兆
机场地面沉降监测设备和整体方案机场跑道、滑行道、停机坪的地面沉降,是威胁飞行安全的"隐形杀手"。一次微小的不均匀沉降,就可能导致飞机起落架受损、跑道裂缝扩展,甚至引发严重的飞行事故。民航局明确要求,机场必须建立长期、连续、高精度的地面沉降监测体系。那么,一套完整的机场地面沉降监测方案,到底需
